四川党的建设
www.scdjw.com.cn 2023 105
深入研究。
三年间,虽然设计方案经过无数次修改,但刘志
刚认为“很有意义”。在他看来,每次修改不仅让线路
设计方案更成熟,也让曾经停留在纸上的设计距离实
现更近一步。
此前,刘志刚在查阅既往老成昆铁路技术总结资
料时发现 :二十世纪五六十年代,老前辈勘察设计时

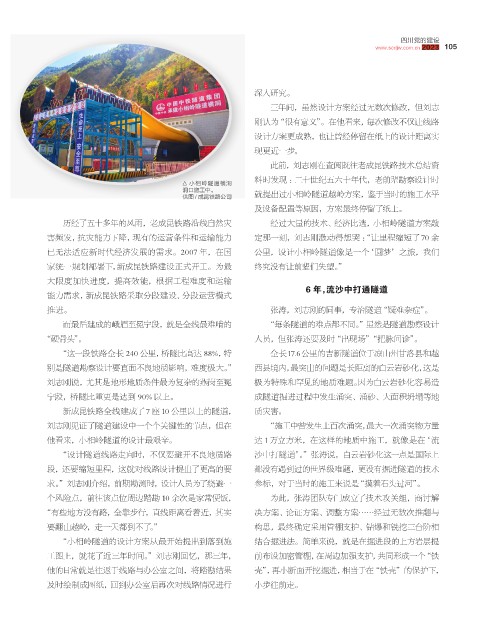

小相岭隧道横洞
洞口施工中。 就提出过小相岭隧道越岭方案,鉴于当时的施工水平
供图 / 成昆铁路公司
及设备配置等原因,方案最终停留了纸上。
历经了五十多年的风雨,老成昆铁路沿线自然灾 经过大量的技术、经济比选,小相岭隧道方案敲
害频发,抗灾能力下降,现有的运营条件和运输能力 定那一刻,刘志刚激动得想哭 :“让里程缩短了 70 余
已无法适应新时代经济发展的需求。2007 年,在国 公里,设计小相岭隧道像是一个‘圆梦’之旅,我们
家统一规划部署下,新成昆铁路建设正式开工。为最 终究没有让前辈们失望。”
大限度加快进度,提高效能,根据工程难度和运输
6 年,流沙中打通隧道
能力需求,新成昆铁路采取分段建设、分段运营模式
推进。 张涛,刘志刚的同事,专治隧道“疑难杂症”。
而最后建成的峨眉至冕宁段,就是全线最难啃的 “每条隧道的难点都不同。”虽然是隧道勘察设计
“硬骨头”。 人员,但张涛还要及时“出现场”“把脉问诊”。
“这一段铁路全长 240 公里,桥隧比高达 88%,特 全长17.6 公里的吉新隧道位于凉山州甘洛县和越
别是隧道勘察设计要直面不良地质影响,难度极大。” 西县境内,最突出的问题是长距离的白云岩砂化,这是
刘志刚说,尤其是地形地质条件最为复杂的燕岗至冕 极为特殊和罕见的地质难题。因为白云岩砂化容易造
宁段,桥隧比重更是达到90%以上。 成隧道掘进过程中发生涌突、涌砂、大面积坍塌等地
新成昆铁路全线建成了 7 座 10 公里以上的隧道, 质灾害。
刘志刚见证了隧道建设中一个个关键性的节点,但在 “施工中曾发生上百次涌突,最大一次涌突物方量
他看来,小相岭隧道的设计最艰辛。 达 1 万立方米,在这样的地质中施工,就像是在‘流
“设计隧道线路走向时,不仅要避开不良地质路 沙中打隧道’。”张涛说,白云岩砂化这一点是国际上
段,还要缩短里程,这就对线路设计提出了更高的要 都没有遇到过的世界级难题,更没有掘进隧道的技术
求。”刘志刚介绍,前期勘测时,设计人员为了绕避一 参标,对于当时的施工来说是“摸着石头过河”。
个风险点,前往该点位周边踏勘 10 余次是家常便饭, 为此,张涛团队专门成立了技术攻关组,商讨解
“有些地方没有路,全靠步行,直线距离看着近,其实 决方案、论证方案、调整方案……经过无数次推翻与
要翻山越岭,走一天都到不了。” 构思,最终确定采用管棚支护、钻爆和铣挖三台阶相
“小相岭隧道的设计方案从最开始提出到落到施 结合掘进法。简单来说,就是在掘进段的上方岩层提
工图上,就花了近三年时间。”刘志刚回忆,那三年, 前布设加密管棚,在周边加强支护,共同形成一个“铁
他的日常就是往返于线路与办公室之间,将踏勘结果 壳”,再小断面开挖掘进,相当于在“铁壳”的保护下,
及时绘制成图纸,回到办公室后再次对线路情况进行 小步往前走。
