                                                             目预计于 2025 年底实现并网发电,投产后年发电量约

                                                             7.77 亿千瓦时。


                                                                   “风”“光”无限 勇担发展之“责”
                                                                 在凉山州喜德县的崇山峻岭之中,一组组风电机

                                                             组巍然屹立,随着山风的轻拂缓缓旋转。这片区域,
                                                             以其超过 2000 米的岭谷高差,孕育了丰富的超高海拔
                                                             风能资源,平均风速高达每秒 7.6 米以上,为清洁能源
                                                             的发展提供了得天独厚的条件。

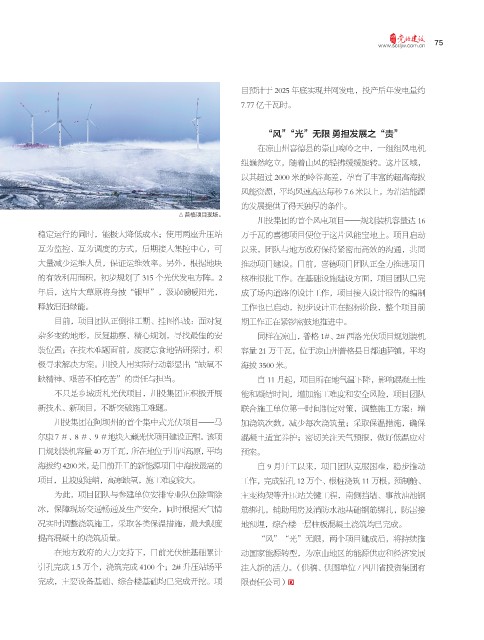

                                                普格项目现场。
                                                                 川投集团的首个风电项目——规划装机容量达 16
          稳定运行的同时,能极大降低成本;使用两座升压站                            万千瓦的喜德项目便位于这片风能宝地上。项目启动
          互为监控、互为调度的方式,后期接入集控中心,可                            以来,团队与地方政府保持紧密而高效的沟通,共同
          大量减少运维人员,保证运维效率。另外,根据地块                            推动项目建设。目前,喜德项目团队正全力推进项目
          的有效利用面积,初步规划了 315 个光伏发电方阵。2                        核准报批工作。在基础设施建设方面,项目团队已完

          年后,这片大草原将身披“银甲”,汲取暖暖阳光,                            成了场内道路的设计工作,项目接入设计报告的编制
          释放汩汩绿能。                                            工作也已启动,初步设计正在招标阶段,整个项目前
               目前,项目团队正倒排工期、挂图作战:面对复                         期工作正在紧锣密鼓地推进中。

          杂多变的地形,反复勘察、精心规划,寻找最佳的安                                同样在凉山,普格 1#、2# 西洛光伏项目规划装机
          装位置;在技术难题面前,废寝忘食地钻研探讨,积                            容量 21 万千瓦,位于凉山州普格县日都迪萨镇,平均
          极寻求解决方案。川投人用实际行动彰显出“缺氧不                            海拔 3500 米。
          缺精神、艰苦不怕吃苦”的责任与担当。                                     自 11 月起,项目所在地气温下降,影响混凝土性
               不只是乡城贡札光伏项目,川投集团正积极开展                         能和凝结时间,增加施工难度和安全风险,项目团队

          新技术、新项目,不断突破施工难题。                                  联合施工单位第一时间制定对策,调整施工方案:增
               川投集团在阿坝州的首个集中式光伏项目——马                         加浇筑次数,减少每次浇筑量;采取保温措施,确保
          尔康 7 #、8 #、9 #地块大藏光伏项目建设正酣。该项                      混凝土适宜养护;密切关注天气预报,做好低温应对

          目规划装机容量 40 万千瓦,所在地位于川西高原,平均                        预案。
          海拔约4200米,是目前开工的新能源项目中海拔最高的                             自 9 月开工以来,项目团队克服困难,稳步推动
          项目,且坡度陡峭,高寒缺氧,施工难度较大。                              工作,完成钻孔 12 万个、根桩浇筑 11 万根,预制舱、
               为此,项目团队与参建单位安排专业队伍除雪除                         主变构架等升压站关键工程,南侧挡墙、事故油池钢
          冰,保障现场交通畅通及生产安全,同时根据天气情                            筋绑扎,辅助用房及消防水池基础钢筋绑扎,防雷接

          况实时调整浇筑施工,采取各类保温措施,最大限度                            地预埋,综合楼一层柱板混凝土浇筑均已完成。
          提高混凝土的浇筑质量。                                            “风”“光”无限,两个项目建成后,将持续推
               在地方政府的大力支持下,目前光伏桩基础累计                         动国家能源转型,为凉山地区的能源供应和经济发展

          引孔完成 1.5 万个,浇筑完成 4100 个;2# 升压站场平                   注入新的活力。(供稿、供图单位 / 四川省投资集团有
          完成,主要设备基础、综合楼基础均已完成开挖。项                            限责任公司)
