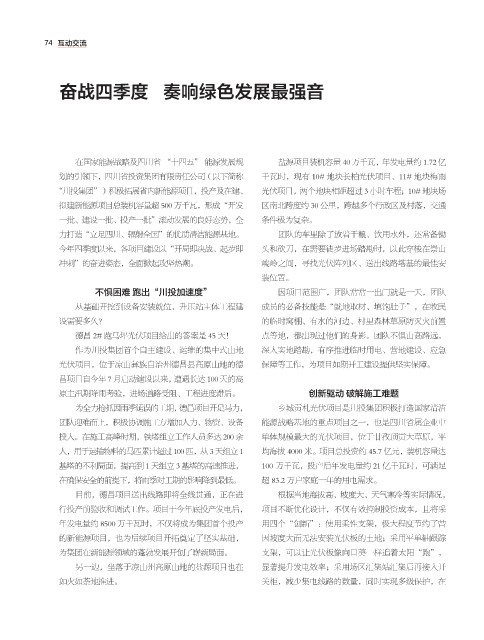

踔厉奋发新时代  治蜀兴川再跨越



            74 互动交流





                奋战四季度   奏响绿色发展最强音









                    在国家能源战略及四川省 “十四五” 能源发展规                           盐源项目装机容量 40 万千瓦,年发电量约 1.72 亿

                划的引领下,四川省投资集团有限责任公司(以下简称                          千瓦时,现有 10# 地块长柏光伏项目、11# 地块梅雨
               “川投集团”)积极拓展省内新能源项目,投产及在建、                          光伏项目,两个地块相距超过 3 小时车程;10# 地块场
                拟建新能源项目总装机容量超 500 万千瓦,形成“开发                       区南北跨度约 30 公里,跨越多个行政区及村落,交通

                一批、建设一批、投产一批”滚动发展的良好态势,全                          条件极为复杂。
                力打造“立足四川、辐射全国”的优质清洁能源基地。                              团队的车里除了放着干粮、饮用水外,还常备锄
                今年四季度以来,各项目建设以“开局即决战、起步即                          头和砍刀,在需要徒步进场踏勘时,以此穿梭在崇山
                冲刺”的奋进姿态,全面掀起攻坚热潮。                                峻岭之间,寻找光伏阵列区、送出线路塔基的最佳安
                                                                  装位置。

                         不惧困难 跑出“川投加速度”                               因项目范围广,团队常常一出门就是一天,团队
                    从基础开挖到设备安装就位,升压站主体工程建                         成员的必备技能是“就地取材、填饱肚子”,在牧民
                设需要多久?                                            的临时窝棚、有水的河边、村里森林草原防灭火前置

                    德昌 2# 跑马坪光伏项目给出的答案是 45 天!                     点等地,都出现过他们的身影。团队不惧山高路远,
                    作为川投集团首个自主建设、运维的集中式山地                         深入实地踏勘,有序推进临时用电、营地建设、应急
                光伏项目,位于凉山彝族自治州德昌县高原山地的德                           保障等工作,为项目如期开工建设提供坚实保障。
                昌项目自今年 7 月启动建设以来,遭遇长达 100 天的高
                原主汛期降雨考验,进场道路受阻、工程进度滞后。                                       创新驱动 破解施工难题

                    为全力抢抓因雨季延误的工期,德昌项目开足马力,                           乡城贡札光伏项目是川投集团积极打造国家清洁
                团队迎难而上,积极协调施工方增加人力、物资、设备                          能源战略基地的重点项目之一,也是四川省属企业中
                投入。在施工高峰时期,铁塔组立工作人员多达 200 余                       单体规模最大的光伏项目,位于甘孜顶贡大草原,平

                人,用于运输物料的马匹累计超过 100 匹,从 3 天组立 1                   均海拔 4000 米。项目总投资约 45.7 亿元,装机容量达
                基塔的不利局面,提高到 1 天组立 3 基塔的高速推进,                      100 万千瓦,投产后年发电量约 21 亿千瓦时,可满足
                在确保安全的前提下,将雨季对工期的影响降到最低。                          超 83.2 万户家庭一年的用电需求。
                    目前,德昌项目送出线路即将全线贯通,正在进                             根据当地海拔高、坡度大、天气寒冷等实际情况,
                行投产前验收和调试工作。项目于今年底投产发电后,                          项目不断优化设计,不仅有效控制投资成本,且将采

                年发电量约 8500 万千瓦时,不仅将成为集团首个投产                       用四个“创新”:使用柔性支架,极大程度节约了曾
                的新能源项目,也为后续项目开拓奠定了坚实基础,                           因坡度大而无法安装光伏板的土地;采用平单轴跟踪
                为集团在新能源领域的蓬勃发展开创了崭新局面。                            支架,可以让光伏板像向日葵一样追着太阳“跑”,

                    另一边,坐落于凉山州高原山地的盐源项目也在                         显著提升发电效率;采用场区汇集站汇集后再接入开
                如火如荼地推进。                                          关柜,减少集电线路的数量,同时实现多级保护,在
