文、图/《四川党的建设》全媒体记者 黎梦竹

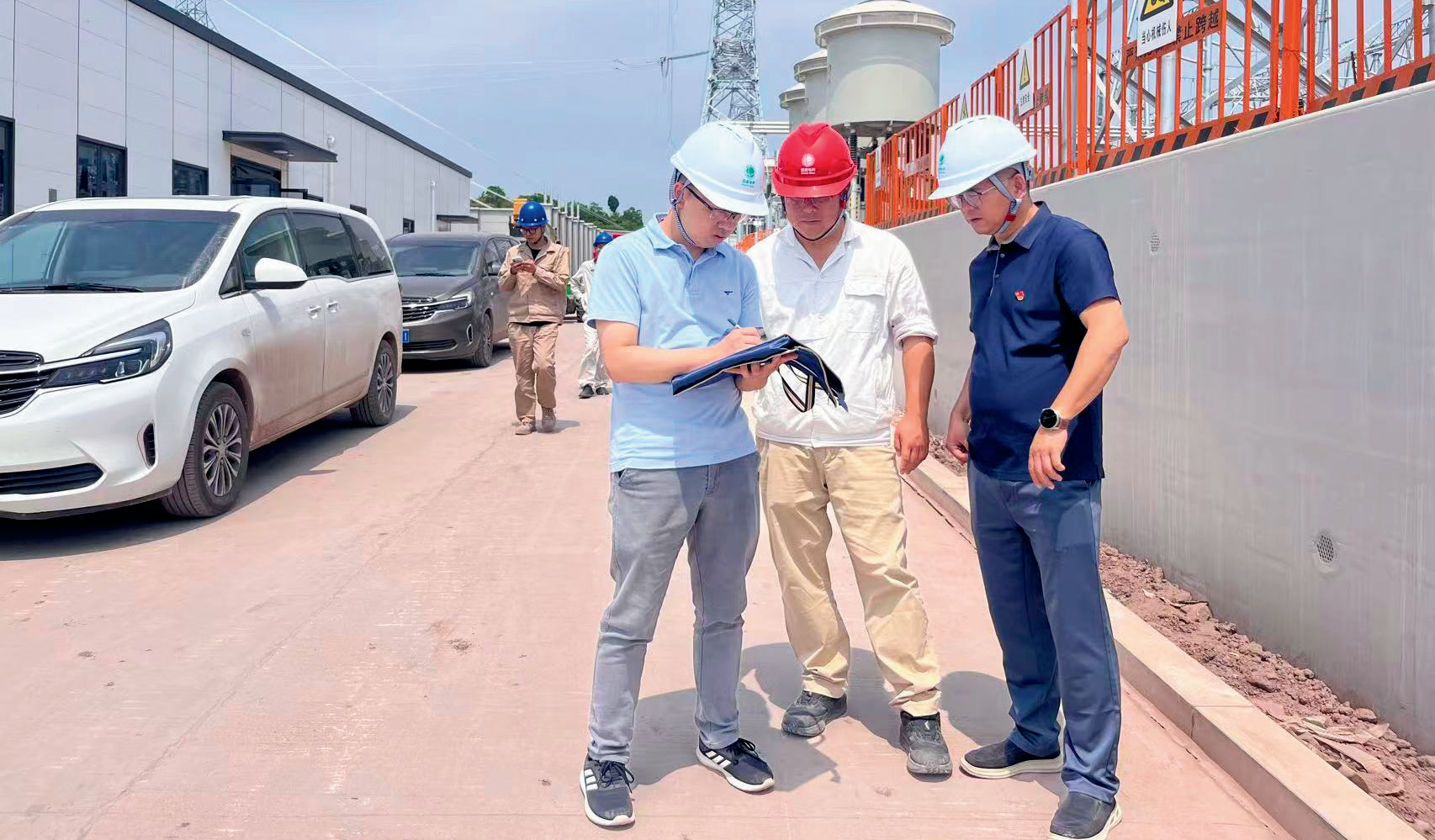

内江市发展和改革委员会能源综合科工作人员在内江(自贡)Ⅱ500千伏输变电工程现场,协调解决建设难题。
“6月23日,目标投运!”6月中旬,内江市东兴区郭北镇电力工地热火朝天,内江(自贡)Ⅱ500千伏输变电工程施工人员正加紧进行设备调试和线路测试,为两台主变提前并网投运作最后准备。从2025年6月完成征地到即将主变投运,仅用时12个月,比同类工程常规工期压缩近一半。“一线工作法”,是这场提速攻坚的关键词。
这个项目为何如此紧迫?内江市发展和改革委员会能源综合科科长李勇介绍,此前,内江仅有一座500千伏变电站,2021年负载率高达94.6%,逼近极限。为满足日益增长的用电需求、适应未来经济发展、缓解内江站下网压力,新建输电通道迫在眉睫。
作为省重点能源项目,该工程总投资26.9亿元,新建一座500千伏变电站,输电线路466.6公里。主变是电网的“心脏”,两台主变同步提前投运,相当于打通了电力入境、变压的“总关口”。项目投运后,内江电网供电能力从215万千瓦提升至240万千瓦,新增供电负荷可同时满足25万台空调运行,区域供电承载力、稳定性大幅跃升。
从项目难度来看,工期紧、任务重——从进场到投运只有12个月;更大挑战在于,该项目涉及内江、泸州、眉山、乐山四市,必须同步保持协调进度,才能确保整体投运。“一个环节卡住,全线都得等。”李勇说,项目开工后,内江市发展和改革委员会牵头组建电网建设专班,强化一线工作力量,推动市、县、镇、村四级联动,干部常态化下沉一线,变“坐等诉求”为“主动上门”,坚持一线发现问题、一线解决问题。
技术难题是第一道坎。变电站建在坡地上,需要浇筑抗滑桩——往地里打巨大的“水泥柱子”,把山体牢牢固定住。抗滑桩桩身截面尺寸为3米×2米,露出地面部分高达13米,相当于4层楼高,为目前川内最高。“这是该变电站难度最大的施工之一。”项目总工程师李蓁斐说,施工方案经项目部多次专题讨论,前后三次优化、两次专家论证。问题在一线发现,方案在一线形成。最终,53根抗滑桩全部通过第三方检测,均为最高质量等级的一类桩。
技术难题攻克了,协调难题又摆在了面前。460多个塔基点位分散在全市5个区县,属地协调压力很大。专班人员坚持一线问计于民、问需于民,会同属地镇村干部挨个村宣传,光协调会就开了几十场。
在东兴区郭北镇,一户村民担心塔基影响建房不让测量。市区两级发展改革部门的工作人员前后去了六趟,带着测绘人员现场解释,又把补偿政策一条条讲清楚。最后村民松了口:“你们跑了这么多趟,这电是给大伙用的,我不拦着。”专班人员一桩一桩对接,累计化解各类问题350余件。
施工推进中,一线保障也不缺位。“从开工到现在,遇到问题,相关干部总是第一时间到场解决。”李蓁斐深有体会。有一次,施工急需解决道路借用,但相关流程走下来要半个月。李勇带着项目负责人,拿着工期表到交通运输部门当面沟通,硬是把时间压到了3天。“项目建设等不起,我们必须跑在问题前面。”李勇说。
今年以来,内江市发展和改革委员会坚持下一线谋项目、坚持带一线跑项目、坚持在一线评项目、坚持到一线推项目,增添闭环管控举措,对纳入重大项目全生命周期管理平台的1200余个各类重点项目,实行全过程监管和“红黄橙”灯预警,倒逼项目加快推进,形成项目“开工—建设—投产”良性循环。同时,将“一线工作法”落实成效纳入年度绩效考核,持续抓实项目收尾、运营和保障。
据了解,该项目通过对500千伏洪遂线开π,实现与自贡洪沟、遂宁、成都等地电网互联互通、互为备用。接下来将陆续投运5项220千伏配套工程,下半年还将投运天府南—内江(自贡)Ⅱ500千伏线路工程,依托川渝1000千伏特高压通道,甘孜的水电、光伏、风电等清洁能源将源源不断输送到川南负荷中心。
届时,两座500千伏变电站同时运行,将显著提升周边区域的供电可靠性与互济能力。今年夏天,川南百姓家里的空调、车间里的机器,将使用到这条“输电大动脉”带来的电力。
